全國首次!我國開展特高壓交直流工程同時跨線施工

時間:2023-09-20 09:01:42|來源:央視新聞客戶端|點擊量:14799

近日,國家電網川渝1000千伏特高壓交流工程、金沙江上游至湖北±800千伏特高壓直流輸電工程,同時完成跨越同一條500千伏輸電線路放線,這在我國特高壓建設中尚屬首次。

全國首次!我國開展特高壓交直流工程同時跨線施工

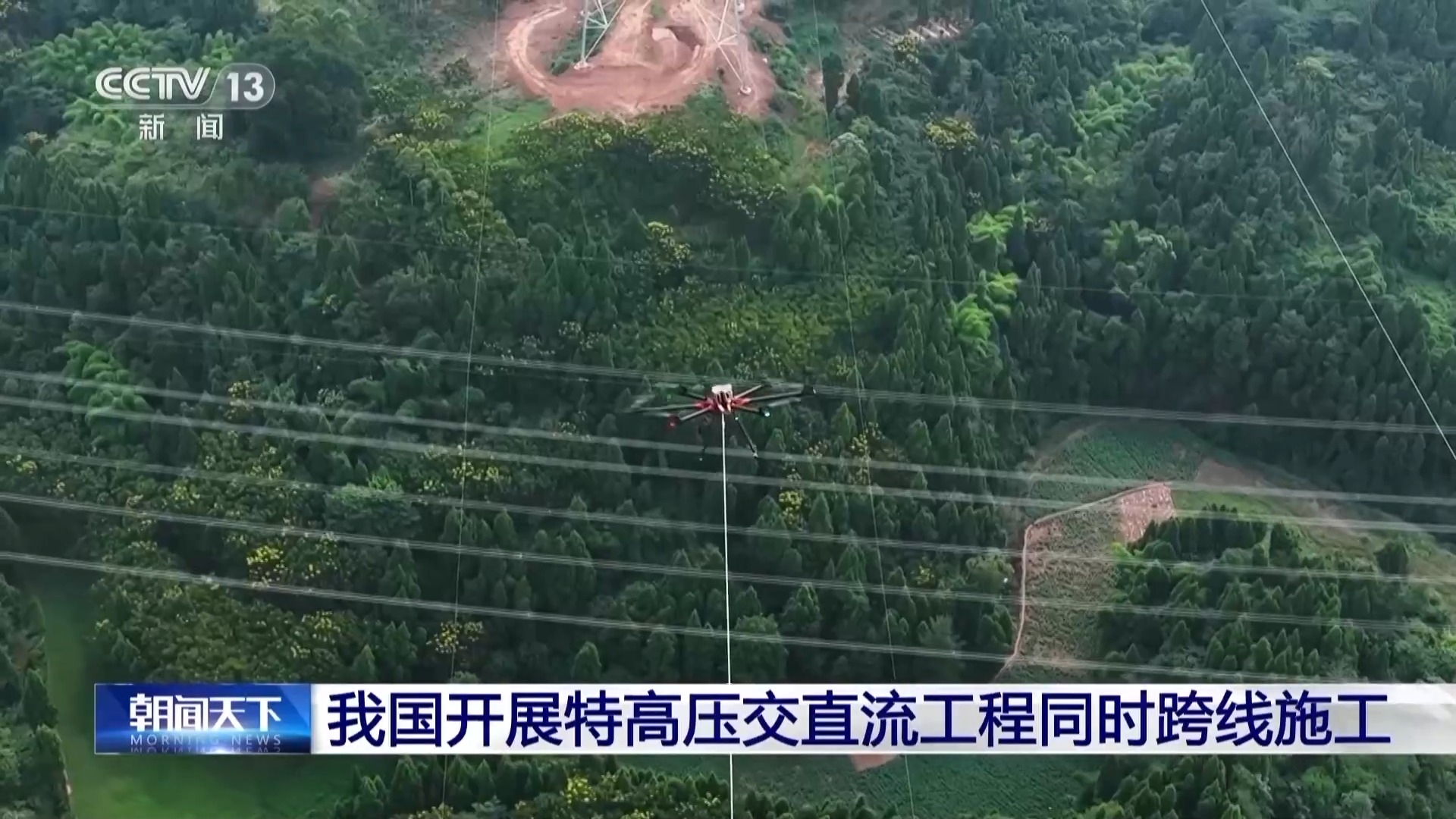

在施工現場,工作人員操作無人機,帶著牽引繩緩緩升空,在140米的高空,帶動重量達到6噸的導線,緩緩跨過500千伏嘉林線上空,最終架設在兩基170多米高、間距400米的鐵塔間。據了解,這次跨越施工,是利用四川電網500千伏嘉林線停電檢修窗口期,實現只停一次電,完成川渝特高壓、金上至湖北特高壓兩項工程的三個作業區段同時跨越放線。這樣可以最大程度減少停電時間。

全國首次!我國開展特高壓交直流工程同時跨線施工

金上至湖北特高壓工程是途經青藏高原的首個特高壓工程,川渝特高壓工程是我國西南地區首個特高壓交流工程,兩項工程均計劃于2025年夏季投運,建成后合計每年可輸送電量約750億度。
